Reparación capital de la termoeléctrica de Cienfuegos avanza con desafíos (+Fotos)

La reparación capital de la unidad número 4 de la termoeléctrica Carlos Manuel de Céspedes, en Cienfuegos, avanza en el completamiento de sus principales líneas de inversión, aunque persisten trabajos de mayor complejidad en la caldera de este bloque. La intervención busca recuperar la capacidad generadora de la planta, clave para el sistema electroenergético nacional, tras años de operación sin mantenimiento integral.

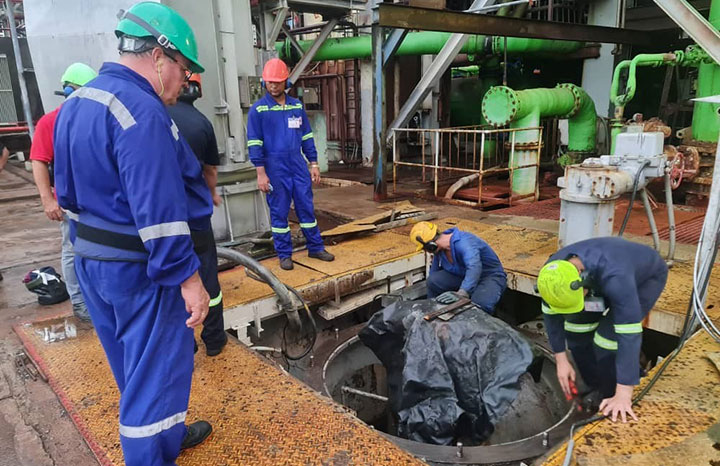

Fotos: ACN

Carlos Fernández Almenares, jefe del taller de la unidad empresarial de base Cienfuegos, adscrita a la Empresa de Mantenimiento a Centrales Eléctricas, detalló a la Agencia Cubana de Noticias que la rehabilitación de la turbina permitió evaluar el estado de sus componentes internos, muchos de ellos dañados tras 14 años sin mantenimiento. Varias piezas debieron ser enviadas al exterior para su reparación, pero ya fueron reinstaladas con las correcciones necesarias. Actualmente, el equipo se encuentra en fase de sellado definitivo, previo a la limpieza de aceite y verificación de esquemas técnicos.

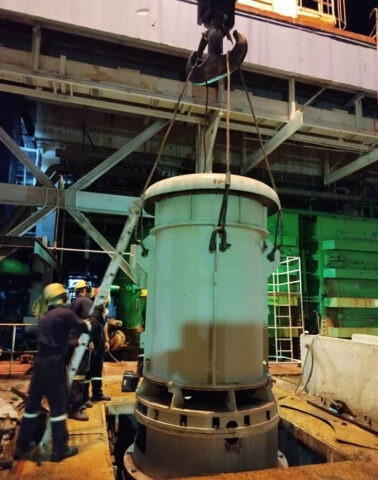

Fotos: ACN

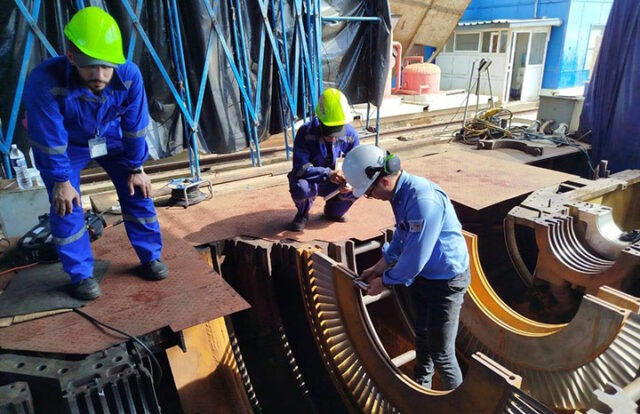

Además de la turbina, los especialistas trabajan en equipos auxiliares críticos para la generación de electricidad y vapor. Sin embargo, el mayor reto radica en la caldera, donde las superficies intercambiadoras de calor —especialmente sobrecalentadores y recalentadores— presentaban fallos recurrentes. Para solucionarlo, desmantelaron todos los componentes y serpentines, en un proceso que incluyó la fabricación y sustitución de piezas deterioradas.

Durante las pruebas hidráulicas preliminares en el generador de vapor, detectaron fallas en algunos elementos, los cuales fueron desmontados y enviados a talleres especializados para su reparación o reconstrucción. Fernández Almenares explicó que, una vez reintegradas estas piezas, retomarán las labores en la caldera, un paso crucial que demandará días de trabajo intensivo y coordinación entre los equipos técnicos.

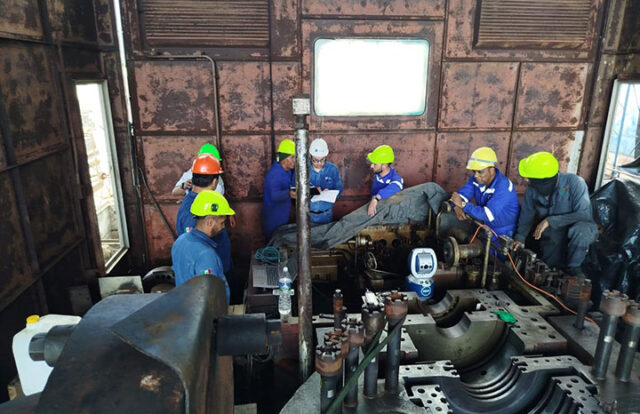

Fotos: ACN

El ingeniero termoenergético destacó el esfuerzo de los trabajadores, quienes han dedicado más de 180 días a soldaduras, ensamblajes y revisiones técnicas. Aunque el montaje de la turbina marca un hito, el proceso aún requiere tiempo para concluir las pruebas finales y garantizar la operatividad segura de la unidad. La puesta en marcha del bloque 4 será un paso vital para fortalecer la generación eléctrica en Cuba, en medio de los desafíos del sistema electroenergético nacional.

(Con información de ACN)

Like (0)

Publicado Por: Radio Progreso

Radio Progreso es la emisora de radio cubana en idioma español. Fundada el 15 de diciembre de 1929, ofrece desde entonces programas musicales y culturales. El eslogan de Radio Progreso es La Onda de la Alegría

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

catorce + 18 =
